当安装高炉炉壳之前都有哪些准备工作

2021-05-05 14:50:39

1.基础处理:

高炉炉壳加工安装前,应取得基础验收交接资料,包括基础尺寸、中心线和标高的测量记录,地脚螺栓的检查记录。高炉基础的尺寸和位置偏差应符合《冶金机械设备安装工程施工及验收规范》的一般规定。并将重要的中心线延伸至基础外的固定点。

2.吊装场地准备:

高炉炉壳拼装平台设在高炉南侧(即重力除尘器基础位置,此基础暂不施工),先把炉壳拼装平台及吊车站位的附近场地平整,硬化,并清理影响吊装的障碍物等。

3.机具准备:

(1)布置防雨电焊机棚,安装配电盘、电焊机、烘干箱。

(2)设立现场仓库(工机具房)。

(3)主吊机用250t履带吊。

二、安装高炉炉壳

1.炉壳安装的主要工序作业如下:

检查内容允许偏差检查方法:

1)全部支承梁高低差D/1000尺测。

2)相邻两支承梁对应点高低差4尺测。

3)水冷梁全部冷却管高低差6尺测。

4)水冷梁各冷却管中心3尺测。


检查内容允许偏差检查方法:

1)标高±10尺测。

2)全部支承梁高低差D/1000水准仪。

3)相邻两支承梁对应点高低差4水准仪。

4)水冷梁各冷却管中心3尺测。


底板圈安装允许偏差:

1)心线2尺测。

2)上表面水平度D/1000水准仪。

(3)安装炉壳,当炉壳安装到风口段时,将热风围管套进去,用临时支撑支托稳固。炉壳继续安装后,将热风围管找正,并安装支管、阀门、测控系统和其它管道。

(4)炉壳安装继续进行,当安装到第八带时,暂停炉壳安装,开始安装水冷壁。水冷壁安装到八带炉壳位置时再继续安装炉壳。

(5)当炉壳和钢砖安装完毕,用吊盘封住钢砖上部,防止上面施工过程中坠物,筑炉开始,炉壳上方继续其他方面的工作。

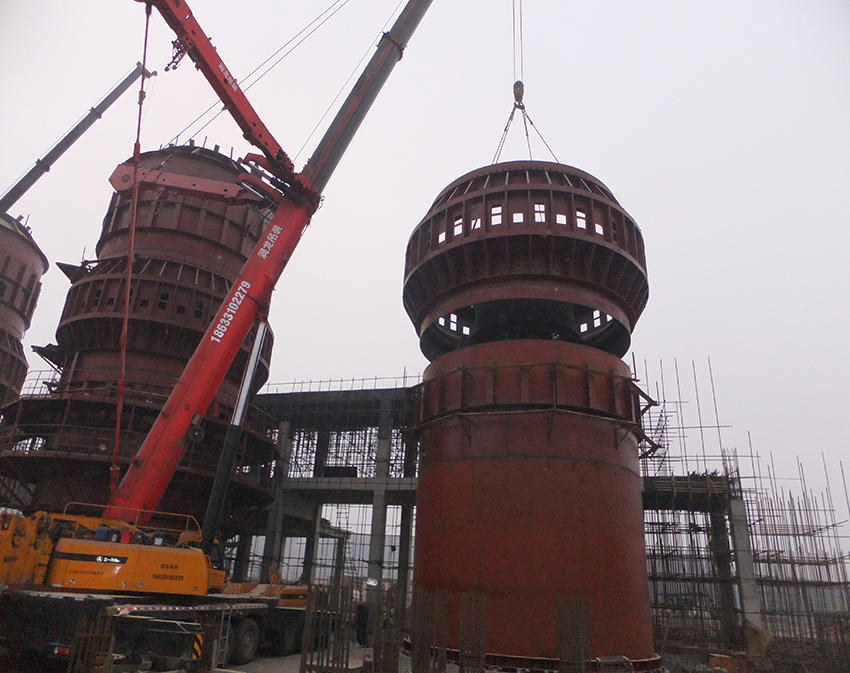

(6)吊装炉壳,清理吊装区域,清除妨碍起重机行走和吊臂移动的障碍物。第一炉壳吊装焊接完成后,进行第二炉壳吊装焊接,注意定时,标出角度和中心线,找正后测量第二炉壳上口的水平、标高和中心线,调整后进行焊接。然后依次进行下一炉壳的吊装和焊接。安装带出铁口和风口的炉壳时,注意严格控制出铁口和风口的标高和中心线。
